电梯生产单位许可条件(基本条件)

2023-03-20

电梯生产单位许可条件(基本条件)


1.人员
(1)生产单位应当任命技术负责人,全面负责本单位电梯制造、安装、修理、改造和维护保养活动中的技术工作;
(2)制造单位应当在管理层中任命质量保证工程师,并且根据申请项目,配备并任命设计(含安装、修理、改造方案设计)、工艺、材料与零部件、电控系统制作、金属结构制作(适用于自动扶梯与自动人行道 )、焊接、检验与试验、现场施工 (安装、修理、改造和维护保养 )等过程的质量控制系统责任人员;
(3)安装单位应当在管理层中任命质量保证工程师,并且根据申请项目,配备并任命工艺、焊接、检验与试验、现场施工(安装、修理和维护保养)等过程的质量控制系统责任人员;
(4)生产单位应当任命项目负责人,负责电梯施工现场的技术指导、协调等工作。
2.工作场所
生产单位应当具有日常工作需要的固定办公场所,制造单位应当具有符合表1要求的厂房和仓库。制造单位试验井道与厂房、仓库不在同一地址的,试验井道所在地址应当作为制造地址。

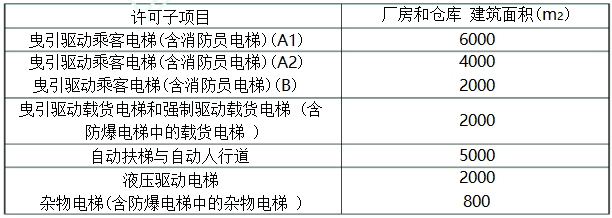

表1 制造单位厂房和仓库

注1:曳引驱动乘客电梯(含消防员电梯)、曳引驱动载货电梯和强制驱动载货电梯(含防爆电梯中的载货电梯)、液压驱动电梯、杂物电梯(含防爆电梯中的杂物电梯),以下简称垂直电梯。
注2:申请垂直电梯多个许可子项目的,工作场所面积以许可子项目对应的面积最大值为准;既申请垂直电梯又申请自动扶梯与自动人行道许可的,其垂直电梯工作场所面积和自动扶梯与自动人行道工作场所面积应当单独计算。
3.生产设备与工艺装备
制造单位应当具有以下生产设备和工艺装备:
(1)加工设备,包括切割下料设备、剪切设备、冲压设备、折弯设备、钻孔设备、焊接或者其他连接方式加工设备;
(2)起重转运设备(杂物电梯除外);
(3)加工垂直电梯门板、轿厢和轿架的工装与模具;
(4)自动扶梯与自动人行道的总装调试工装,包括基准定位工装、导轨支架 (支撑板)定位工装、梯级踏板装配定位工装、扶手栏板夹紧件定位装配工装、上下部回转装置装配工装、梳齿板及前沿板安装用工装;
(5)施工设备,包括起重设备、电动工具 (包括手电钻、电锤或者冲击钻、角向砂轮磨光机、砂轮切割机 )、电工工具、导轨校正仪器或者量具、常用通讯工具以及施工工艺文件中采用的其他设备。

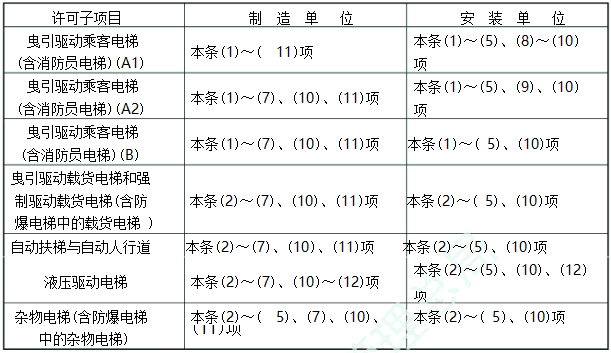

安装单位应当具有前款第 (5)项要求的施工设备。
4.检测仪器
生产单位应当具有表2要求的以下检测仪器 (注3):
(1)电梯振动和起制动加减速度测试仪器;
(2)绝缘电阻检测仪器、交直流电压检测仪器、交直流电流检测仪器;
(3)转速或者速度检测仪器、噪声检测仪器、照度测量仪器、温度及温升测量仪器、计时器具;
(4)物体质量(重量)称量器具;
(5)推力及拉力测量器具、紧固件扭矩测量器具;
(6)金属和橡胶硬度检测仪器、表面粗糙度检测器具;
(7)漆膜(涂层)厚度测量器具、金属厚度测量器具;
(8)钢丝绳探伤仪器;
(9)钢丝绳张力测试仪器;
(10)接地电阻测试仪器、激光测距仪;
(11)耐电压检测仪器;
(12)液压系统压力测量仪器。

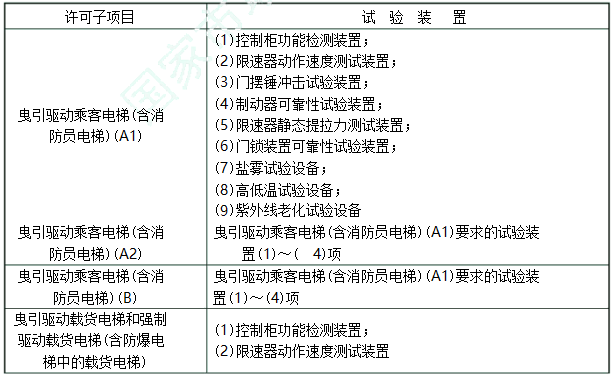

表2 检测仪器

注3:按照规定需要进行检定、校准的检测仪器,应当检定、校准合格;下同。
5.试验装置
制造单位应当具有符合表3 要求的试验装置。

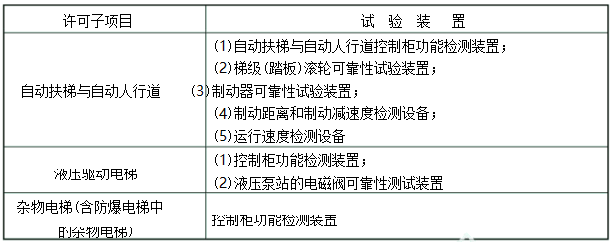

表3 试验装置


6.工作外委
(1)垂直电梯的制造单位,应当具有轿厢(含轿架)制造、控制柜组装的能力;
(2)自动扶梯与自动人行道的制造单位,应当具有控制柜及整梯组装的能力,整梯组装不允许外委。
7.试制造
申请电梯制造(含安装、修理、改造)许可的单位,应当试制造所申请相应许可子项目的样机各1台。
垂直电梯的试制造样机应当安装在制造单位的试验井道内,自动扶梯与自动人行道的试制造样机应当安装在制造单位的试验场地内。制造单位应当完成试制造样机的安装调试,并且自检合格。

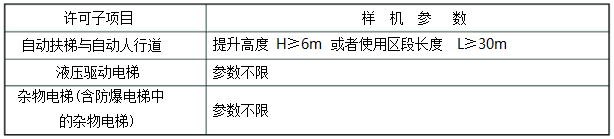

试制造样机的参数应当符合表4的要求。
表4 样机参数


8.试安装
申请电梯安装(含修理)许可的单位,应当试安装所申请相应许可子项目的样机各1台,样机参数应当符合本附件表4的要求。
安装单位应当完成试安装样机的安装调试,并且自检合格,自检报告应当经委托其安装的制造单位确认。
垂直电梯的试安装样机应当安装在申请单位自有或者委托其安装的制造单位的试验井道内,自动扶梯与自动人行道样机应当安装在申请单位自有或者委托其安装的制造单位的试验场地内。
9.换证业绩
(1)取得电梯制造许可的单位,应当在其持证周期内制造并交付使用相应许可子项目的产品至少各1台;无相应业绩的,申请换证时,应当在鉴定评审前按照本文第7条的要求进行试制造;申请"自我声明承诺换证"的,应当在
其许可周期内制造并交付使用相应许可子项目的产品至少各4台;
(2)取得电梯安装许可的单位,应当在其持证周期内安装或者重大修理并交付使用相应许可子项目的产品至少各1台;无相应业绩的,申请换证时,应当在鉴定评审前按照本文第8条的要求进行试安装;申请"自我声明承诺换证"的,应当在其许可周期内安装或者重大修理并交付使用相应许可子项目的产品至少各4台。
10.技术文件
生产单位应当具有与试制造、试安装样机或者完工产品相对应的设计文件、工艺文件和检验规程,并且齐全完整,能够满足安全技术规范及其相关产品标准的要求。
10.1设计文件
(1)制造过程设计文件应当包括图样目录、设计图样 (含土建尺寸布置图、部件装配图、零件图、电气原理图和元器件代号明细表、液压原理图等 )、设计计算书、安装调试及使用维护保养说明、明细表 (外购件、标准件、外协件)、产品出厂随机文件(含清单);
(2)安装过程设计文件应当有安装施工方案。
10.2工艺文件
(1)制造过程工艺文件应当包括自制件工艺文件、装配工艺 (含电气装配工艺)等;
(2)安装过程工艺文件应当包括安装施工作业工艺文件、调试作业指导文件等。
10.3检验规程
(1)制造过程检验规程应当包括进货检验规程、过程检验规程、出厂 (含装箱、包装)检验规程等;
(2)安装过程检验规程应当包括安装过程检验规程、安装调试完成后的验收检验规程等。
